পাবনা করেসপনডেন্ট
প্রকাশ: ২৪ এপ্রিল ২০২৬, ১২:৩৭ পিএম

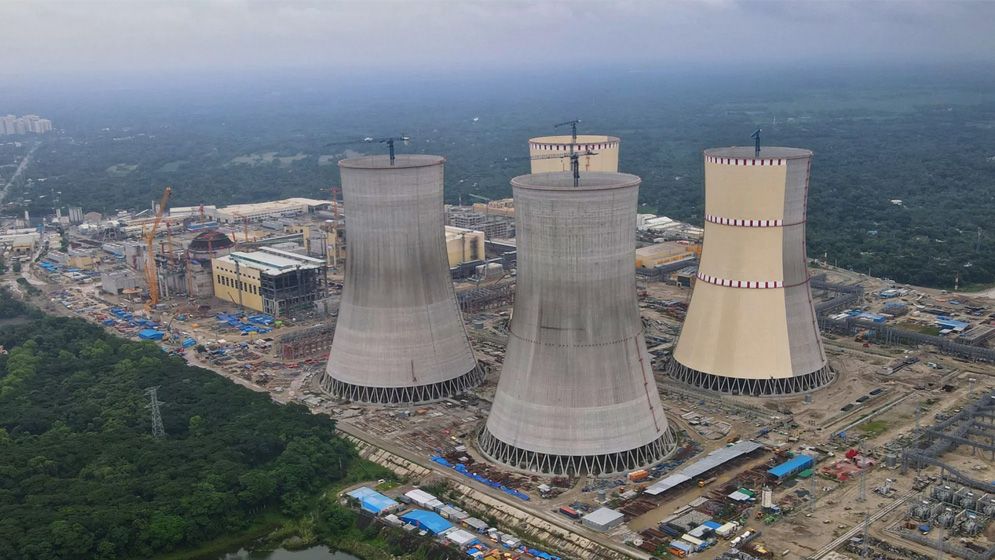

দীর্ঘ প্রতীক্ষার অবসান ঘটিয়ে অবশেষে আগামী ২৮ এপ্রিল থেকে শুরু হতে যাচ্ছে পাবনার রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রে জ্বালানি লোডিং কার্যক্রম।
বৃহস্পতিবার (২৩ এপ্রিল) বিজ্ঞান ও প্রযুক্তি মন্ত্রণালয়ের উচ্চপদস্থ কর্মকর্তারা বিষয়টি নিশ্চিত করেন। তবে উদ্বোধনী অনুষ্ঠানে উপস্থিত থাকতে পারছেন না বাংলাদেশের প্রধানমন্ত্রী বা রাশিয়ার প্রেসিডেন্ট।
বিজ্ঞান ও প্রযুক্তি মন্ত্রী ফকির মাহবুব আনাম এবং রাশিয়ার সংশ্লিষ্ট মন্ত্রী ও উচ্চপর্যায়ের প্রতিনিধিরা প্রকল্প এলাকায় আনুষ্ঠানিকভাবে উপস্থিত থেকে এই কার্যক্রমের উদ্বোধন করবেন। বিজ্ঞান ও প্রযুক্তি মন্ত্রণালয়ের সচিব মো. আনোয়ার হোসেন জানান, জ্বালানি লোডিংয়ের মাধ্যমে রূপপুর প্রকল্প উৎপাদন প্রক্রিয়া শুরু করবে।
তিনি আশা প্রকাশ করে বলেন, জুলাইয়ের শেষে অথবা আগস্টের শুরুর দিকে প্রথম ইউনিট থেকে অন্তত ৩০০ মেগাওয়াট বিদ্যুৎ জাতীয় গ্রিডে যুক্ত হবে। সেইসঙ্গে চলতি বছরের শেষ নাগাদ বা আগামী বছরের শুরুতে প্রথম ইউনিট থেকে পূর্ণ সক্ষমতায় বিদ্যুৎ উৎপাদন সম্ভব হবে।
এর আগে, গত ১৬ এপ্রিল বাংলাদেশ পরমাণু শক্তি নিয়ন্ত্রণ কর্তৃপক্ষ (বায়েরা) প্রথম ইউনিটের জন্য কমিশনিং লাইসেন্স প্রদান করে। এর মাধ্যমেই ২৮ এপ্রিল জ্বালানি লোডিংয়ের পথ প্রশস্ত হয়।
সংশ্লিষ্ট সূত্র জানা যায়, রিয়্যাক্টরে পারমাণবিক জ্বালানি লোড করতে প্রায় ৩০ থেকে ৪০ দিন সময় লাগবে।
জ্বালানি লোড করার পর চূড়ান্ত নিরাপত্তা বিশ্লেষণ রিপোর্ট তৈরির জন্য বিভিন্ন ধাপে পরীক্ষা-নিরীক্ষা চালাব। এটি একটি অত্যন্ত জটিল ও চ্যালেঞ্জিং পর্যায়।
পাবনার ঈশ্বরদীর পাকশী পদ্মা নদীর তীরে ১২ দশমিক ৬৫ বিলিয়ন ডলার ব্যয়ে নির্মিত এই প্রকল্পে রাশিয়ার আর্থিক ও কারিগরি সহায়তা নেওয়া হয়েছে। এখানে দুটি ভিভিইআর-১২০০ রিয়্যাক্টর ব্যবহার করা হয়েছে। দুটি ইউনিট পূর্ণ উৎপাদনে গেলে এখান থেকে মোট ২ হাজার ৪০০ মেগাওয়াট বিদ্যুৎ পাওয়া যাবে, যা দেশের মোট চাহিদার প্রায় ১০ শতাংশেরও বেশি পূরণ করবে।
